确立目标健全机制 三大活动高效推进园区建设
健全机制三大活动高效推进园区建设
市科教园区建设指挥部紧紧围绕“园区建设突破年”任务和要求,结合科教园区工作实际,确立了“六大项目”和“十大工程”为园区2011年度建设重点任务,并明确提出了要将2011年作为科教园区的“工程推进年、初见成效年、形象提升年”,以此高效推进、高速推动科教园区建设。
“六大项目”,即滁州城市职业学院、滁州体育职业学校、中国家电研究院滁州分院、滁州市植物园、市科教园中央公园、南京农业大学滁州科技园六大建设项目。“十大工程”,即园区基础设施建设、重点项目建设、四校(院)续建、整体形象提升、合作共建、校企合作、资源共建共享、机制保障、宣传推介、职业教育改革试验区共建十个工程。
为了确保年度目标任务如期达成,制定了《滁州市科教园区2011年度工作计划》,编制了《市科教园区建设指挥部2011年度重点工作任务分解表》,进一步明确了重点工作牵头市领导、责任单位、时间节点、园区办联系人,把各项目标分解到位,将具体任务落实到人,并重点着眼于进一步加大建设力度、进一步加大推进力度。
与此同时,在原有工作机制的基础上,又建立了工作会办制度和重点工作推进机制,明确了园区建设工作会办时间、内容、程序以及保障和推进措施;制定了《市科教园区建设指挥部重点工作考核细则(试行)》,细化了考核内容,量化了考核指标;进一步完善了重点工作领导牵头负责制、挂图作战的快速推进机制、定期调度推进机制、决策汇报推进机制以及督查督办机制,形成了职责明确、奖惩分明的一整套工作机制。
三大活动有效推进了以路网为主的市科教园区基础设施建设。2011年4月1日,醉翁路Ⅱ期(丰乐大道——二贤路)、西涧路Ⅱ期(龙兴路——龙蟠大道)两条重要干道正式开工建设,目前,西涧路机动车和非机动车道沥青铺设已经全部完成,绿化带土方平整到位;醉翁路机动车道沥青铺设完成,并已开始绿化。
经过园区的11万伏、22万伏两条高压线严重影响到园区的建设进度和发展目标,指挥部办公室积极协调市规划局、市供电公司等相关部门及时拟出迁移方案,经市科教园区第九次指挥长会议研究同意了该方案,并明确了迁移资金来源。目前,两条高压线的迁移设计线路及施工方案已交省专家评审组待评,计划今年3月份正式组织施工。

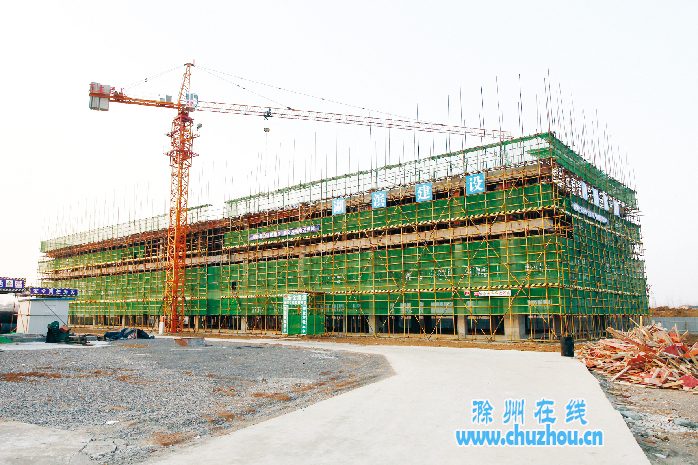

正在建设中的中国家电研究院安徽分院。 卢志永摄
倒排工期挂图作战 入园院校建设进度有序提速
挂图作战入园院校建设进度有序提速
市委、市政府高度重视科教园区入园院校的建设工作,主要负责同志及指挥部领导多次率领市直有关部门负责人,深入滁州学院、滁州职业技术学院、滁州城市职业学院等实地察看、了解工程进展情况,现场协调、解决建设所遇难题。园区办则主动加强与方方面面的协调和沟通,认真督促项目责任单位倒排工期、挂图作战,切实加快入园院校建设进程。
滁州学院。会峰校区9496㎡行政管理楼和6112㎡国土系教学楼于2011年10月完工并投入使用,目前在建的学生公寓11#、12#楼(共14722㎡)和四栋综合实验楼(共18324㎡)正有序推进。在指挥部主要领导同志的亲自协调和督促下,去年9月初还解决了该校新校区内多年遗留下来的3户人家和旧石灰窑拆迁这一“历史老大难”问题。
滁州职业技术学院。新校区3.4万㎡的综合楼已经于去年5月正式投入使用;投资约2400万元、总建筑面积为15744.8㎡的实验实训楼于去年10月完工;投资1220多万元的400米标准田径运动场主体工程也已完工。由滁州职业技术学院、市第一人民医院、滁州城市职业学院三家单位共建共享的市科教园区人民医院施工图纸设计工作已经完成,今年3月将开工建设。
滁州城市职业学院。拆迁安置、征地、迁坟、周转资金、施工用水用电和施工便道等实际问题已经基本解决,去年4月29日学院一期部分工程开始开工建设。目前,E1、E2等三幢学生宿舍楼(六层)已经封顶,E3学生宿舍楼去年11月动工,现正加紧进行基础施工。另外,该校一期5亿元BT项目也已于去年12月26日成功签约,建设工期为540天。
市农机技校。新校区一期工程1栋教学楼(四层)、1栋学生宿舍楼(六层)、1栋学生食堂(三层)已于去年10月完工;新校区规划方案优化调整后已经市第61次规委会主任会议评审通过。涉及的东方塑胶公司搬迁事宜经园区办反复协调,去年6月15日正式签订征迁协议,原厂房学校现已将其作为实训中心用房。
市交通技校。在园区办的积极协调下,该校与邻厂的土地赔偿、校门改建以及学校与醉翁路建设红线冲突等问题,均得到了妥善、及时解决,保证了建设工作正常推进。新校区2.5万㎡综合楼于去年9月完工并投入使用;总造价约550万元的东面道路广场项目于去年8月开工建设,现已完工。

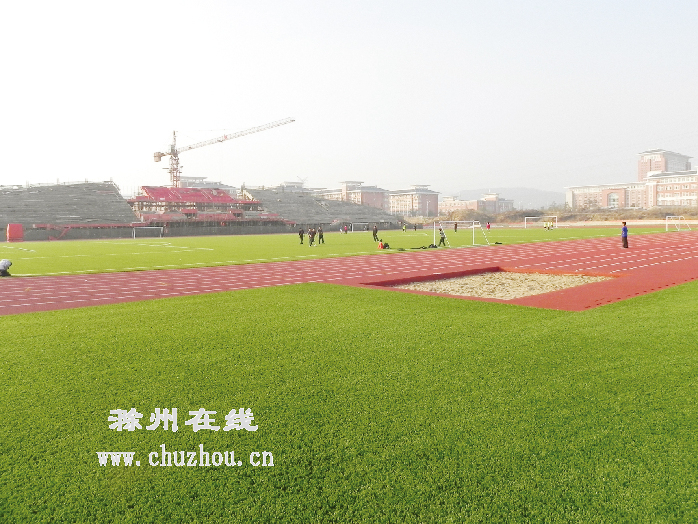

已投入使用的滁州职业技术学院标准田径运动场。 卢志永摄
准确定位主动出击 招引工作目的明确成效显著
主动出击招引工作目的明确成效显著
在奋力打造“科教兴滁”战略平台的进程中,市科教园区始终注意把握好市委、市政府对科教园区的科学定位,认真落实主要领导同志的指示精神,坚持以招引那些能够服务和推动滁州六大支柱产业发展的工科类、技术类职业院校和科研院所为主旨,主动出击,有针对性地开展招商合作工作。截至目前,中国家电研究院安徽分院项目已经入园建设,南京农业大学滁州科技园项目正在规划设计之中,中国质量认证中心安徽检测基地、湖北工业大学滁州研究院等两个项目已经签约并即将入园,创嘉科技有限公司总部园区项目、云计算中心项目等则正在联系、对接、商洽之中。
中国家电研究院安徽分院项目。在园区办的积极协调下,市经开区管委会落实了项目前期征地拆迁资金、进一步加快了项目设计,市房产局和南谯区政府则联手加快两家工厂的拆迁安置工作,使得该项目于去年5月按期动工平整土地,并于8月举行了奠基典礼。项目一期占地50亩,建筑面积23600㎡,总投资1亿元。目前,科研创新大楼(五层)三层已经浇铸完成;工业设计中心和中试基地大楼施工图设计工作也已完成,记者2月3日下午赶赴工地采访时,有关方面正在准备开工建设。
南京农业大学滁州科技园项目。市委、市政府主要领导同志高度重视这一项目,不仅多次听取专题汇报、召开专项工作会议加以推动,要求该项目一定要高端定位为“滁州农业科技基地和农业产业化的研发创新平台”,并明确要求由一名市领导牵头、市农委和市科技局等相关部门具体负责搞好服务。该项目于去年5月正式批准立项,去年11月在“百所高校滁州行”活动期间,园区办又与南农大签订了《关于推进南京农业大学(滁州)科技研发平台建设合作协议》。目前,市科教园区正在按照项目的高端定位,加紧与南京农业大学等单位对接,进一步修订和完善项目规划设计方案,决心将其打造成为我市民办公助、政府扶持、各方参与的科研平台和研发基地。
湖北工业大学滁州研究院项目。去年3月,园区办负责同志专程赴湖北工业大学考察洽谈,并与该校签订了《滁州市科教园区·湖北工业大学全面合作框架协议》,该校拟与滁州宏源喷涂有限公司合作,在园区征地70亩、投资9800万元,建设湖北工业大学滁州研究院。4月,湖北工业大学党委书记朱正亮一行专程来滁,就合作建院事宜与我市进行了深入商讨。目前,双方正在进一步完善项目可行性报告,并正在做项目立项等前期工作。
中国质量认证中心安徽检测基地。该项目已于去年11月由滁州经济技术开发区与中国质量认证中心、中国家电研究院正式签约,规划用地40亩,投资1亿元,建筑面积2.67万㎡,分两期建设,建设周期2012年至2014年。目前,该项目已正式立项,规划设计工作正在加紧进行之中,项目选址工作在园区办的协调下已经完成。
据市科教园区建设指挥部办公室负责同志介绍,园区2012年的建设和发展目标为:进区学校达8所以上,在园学生达5万人;成为滁州市中心城区西南魅力窗口,“大滁城”科技文化教育中心。为达成上述目标,科教园区今年将以路网建设为重点,逐步完善园区基础设施;启动公共服务配套设施建设,着力打造园区公共服务区;扎实推进续建项目建设,谋划实施重点项目工程;积极创新融资方式,保障项目建设有序推进;加大招商攻坚力度,强力推进招商工作;推进职教平台建设,夯实职教大市基础;积极开展校企对接,服务滁州经济发展。
